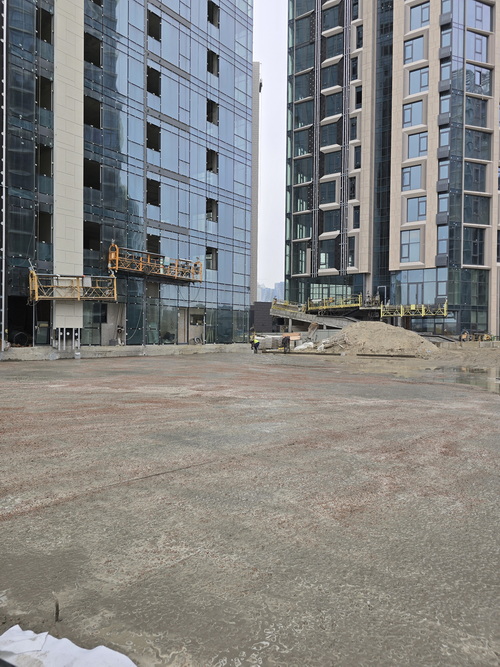

У листопаді активно виконувалися роботи з внутрішнього оздоблення будинків, а також роботи у підземних паркінгах під будинками №5, №6 та №9. Детальніше:
Будинок №9
Виконується монтаж систем опалення та водопостачання.
Продовжуються оздоблювальні роботи у місцях загального користування.
Активно тривають роботи з улаштування слаботочних систем, електричних мереж та систем безпеки.
Виконуються оздоблювальні роботи у технічних приміщеннях та в зоні підземного паркінгу.
Завершено штукатурення сходових клітин.
Продовжуються оздоблювальні роботи вхідної групи.
Розпочато монтаж загальнодомових вентиляційних систем та вентиляції підземного паркінгу.
Будинок №5
Виконується монтаж систем каналізації, опалення та водопостачання.
Виконано влаштування стяжки підлоги до 16-го поверху.
Розпочато улаштування підлоги в технічних приміщеннях та місцях загального користування на відмітці нижче 0.
Будинок №6
Продовжуються роботи з улаштування покрівлі паркінгу.
